Obras que ensinam · nº 01

Copan: o custo de adiar a manutenção da obra

O Edifício Copan parou, foi retomado e hoje restaura 47 mil m² de fachada. O que a história do ícone de Niemeyer ensina sobre planejamento e manutenção.

A curva do Copan sob a tela de proteção: 115 metros, 32 andares e seis blocos num único lote no centro de São Paulo
A curva do Copan sob a tela de proteção: 115 metros, 32 andares e seis blocos num único lote no centro de São Paulo · Foto: Victor Sounds · CC BY-SA 2.0

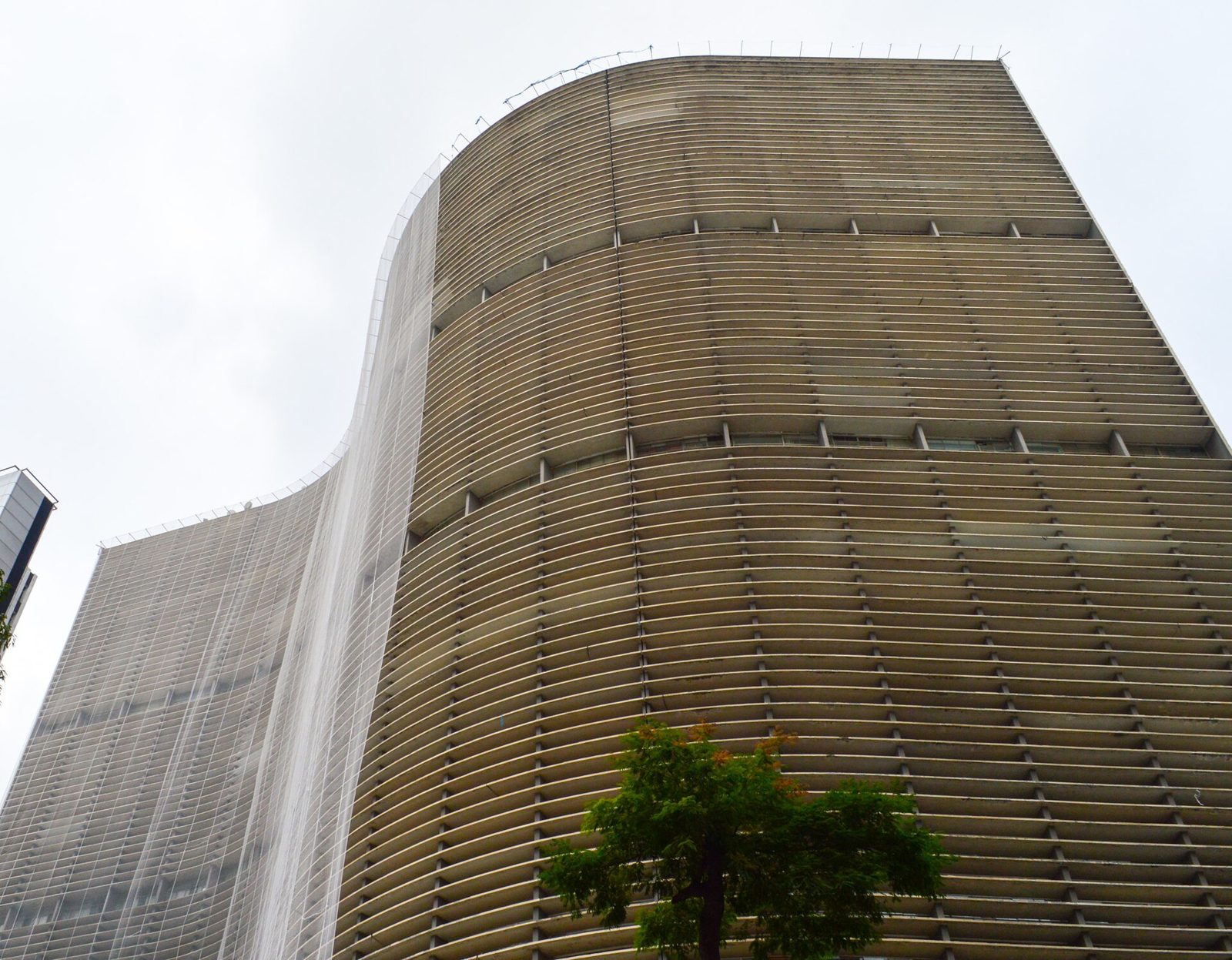

A lâmina sinuosa vista de baixo, ainda coberta pela tela: os brises horizontais de concreto desenham a fachada norte
A lâmina sinuosa vista de baixo, ainda coberta pela tela: os brises horizontais de concreto desenham a fachada norte · Foto: Francisco Anzola · CC BY 3.0
O Copan à noite, visto do entorno: a maior estrutura residencial em concreto armado do país
O Copan à noite, visto do entorno: a maior estrutura residencial em concreto armado do país · Foto: Mike Peel · CC BY-SA 4.0

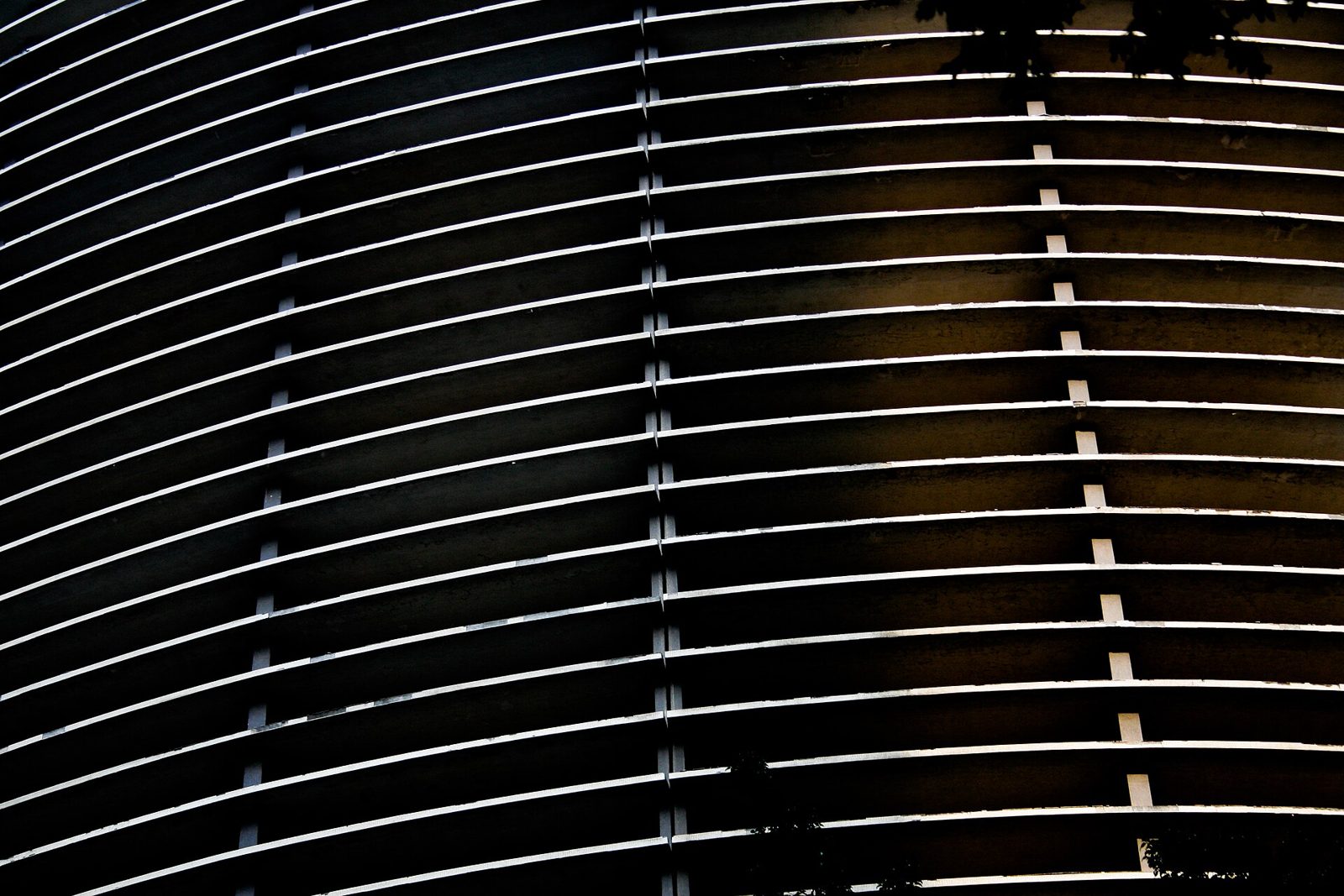

Detalhe dos brises: sombra, ventilação e, com o tempo, o desgaste que exigiu a restauração
Detalhe dos brises: sombra, ventilação e, com o tempo, o desgaste que exigiu a restauração · Foto: Arte Fora do Museu · CC BY 2.0

Por baixo dos brises: o concreto exposto e o revestimento que precisou ser recuperado
Por baixo dos brises: o concreto exposto e o revestimento que precisou ser recuperado · Foto: Gabigeraldelli · CC BY-SA 4.0

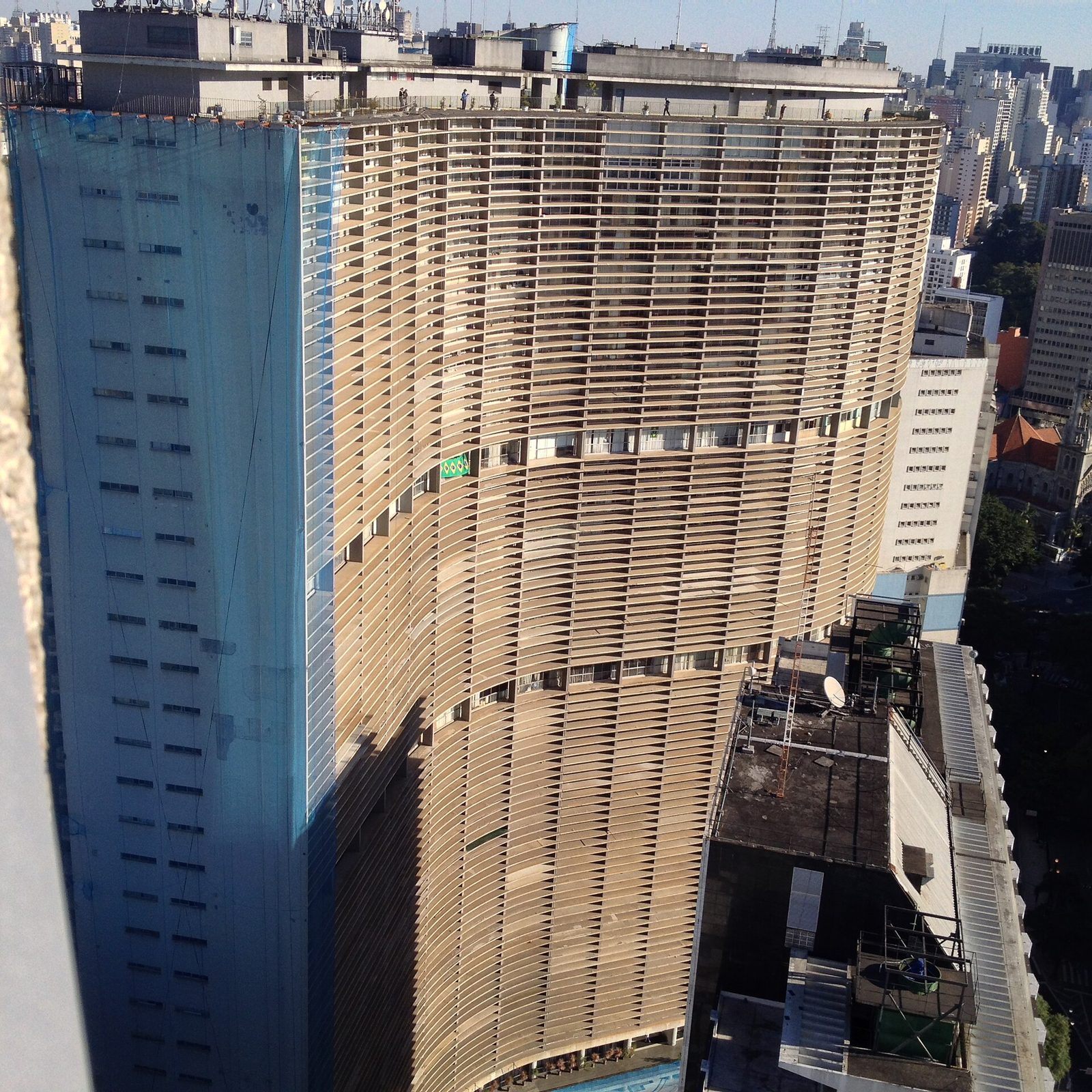

A tela de proteção instalada em 2011, depois da queda de pastilhas: mais de uma década coberta
A tela de proteção instalada em 2011, depois da queda de pastilhas: mais de uma década coberta · Foto: Kleber Narvaes · CC BY-SA 4.0

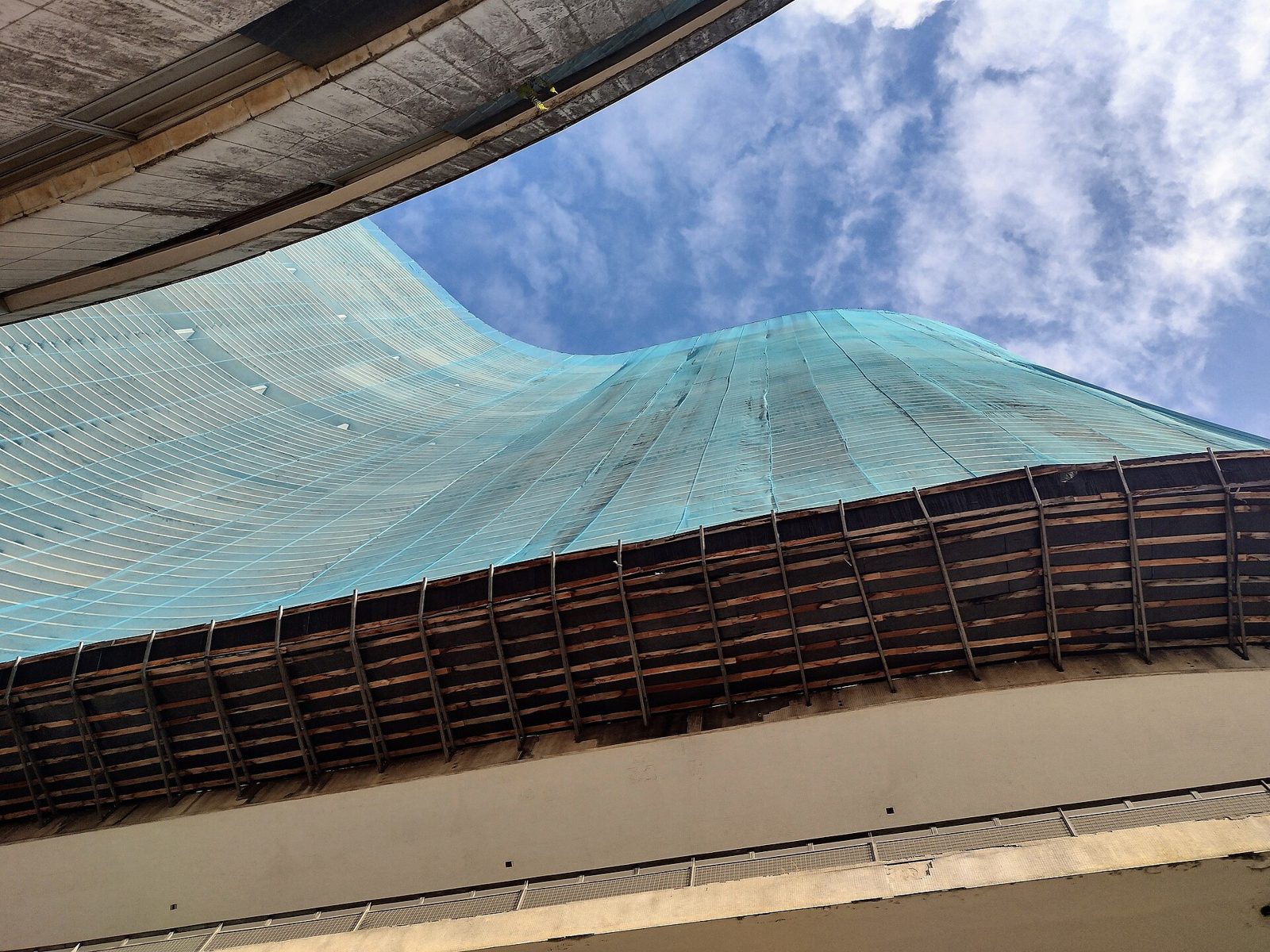

A tela vista da rua: proteção provisória que virou paisagem até o início das obras de restauração
A tela vista da rua: proteção provisória que virou paisagem até o início das obras de restauração · Foto: Boaventuravinicius · CC BY-SA 4.0
Vista do terraço do Copan sobre o centro: o edifício como pedaço de cidade
Vista do terraço do Copan sobre o centro: o edifício como pedaço de cidade · Foto: Rodrigo Soldon · CC BY 2.0
8 fotos · deslize para ver

Todo paulistano reconhece a curva do Copan de longe. Poucos sabem que a obra ficou parada anos, trocou de dono no meio do caminho e passou mais de uma década coberta por uma tela de proteção antes que a restauração das fachadas começasse. É uma história sobre dinheiro, prazo e decisões adiadas, e é por isso que abre esta série.

O projeto

Em 1951, a Companhia Pan-Americana de Hotéis e Turismo encomendou a Oscar Niemeyer um edifício para presentear São Paulo no quarto centenário da cidade, em 1954. O desenho que saiu da prancheta é o que vemos hoje: uma lâmina sinuosa, em "S", com brises horizontais de concreto na face norte e a face sul aberta para a luz difusa. Nos números do próprio condomínio, são 115 metros de altura, 32 andares, 1.160 apartamentos divididos em seis blocos, 20 elevadores e mais de 70 lojas na galeria do térreo. Cerca de 5 mil pessoas moram ali. É a maior estrutura residencial em concreto armado do país, e um pedaço de cidade dentro de um único lote.

O desafio

O presente de aniversário não chegou na data. As obras começaram em 1952, mas o empreendimento se perdeu em problemas de financiamento; Niemeyer se afastou e o canteiro parou. Só em 1957, quando o Bradesco assumiu o negócio, a construção foi retomada, agora conduzida pelo arquiteto Carlos Lemos, que ajustou o projeto às novas condições. O edifício ficou pronto em 1966, doze anos depois da festa para a qual foi pensado.

O terreno também tinha o que dizer. Durante a construção, o IPT foi contratado para monitorar os recalques das fundações, apoiadas sobre camadas de argila das chamadas "areias basais" de São Paulo. Os assentamentos diferenciais, lentos e desiguais ao longo da planta, produziram fissuras que acompanham o prédio até hoje, sem comprometer sua segurança, mas exigindo acompanhamento permanente.

O desafio maior, porém, veio depois da obra. Com o tempo, as pastilhas cerâmicas das fachadas começaram a se soltar. Em 2011, após acidentes com queda de revestimento, o condomínio instalou uma tela de proteção em toda a volta do edifício. Um diagnóstico feito em 2019 pelo Instituto Pedra encontrou o que costuma aparecer quando a manutenção fica para depois: intervenções erradas ao longo dos anos, corrosão de armaduras, infiltrações, concreto desagregado e perda da camada que protege a estrutura da umidade.

Como foi vencido

A resposta levou mais de uma década para sair do papel, e o motivo é instrutivo: o custo. O projeto de restauro foi aprovado pelo Conpresp em 2021, mas o condomínio não tinha os recursos para a obra inteira. A solução foi dividir o trabalho em fases que coubessem na capacidade de investimento dos moradores.

A primeira fase mobilizou canteiro em junho de 2023: fachada sul e laterais, orçadas em R$ 16,3 milhões, pagas com recursos do próprio condomínio e executadas pela Concrejato com cerca de 80 operários. O escopo não é cosmético. Inclui recuperar o concreto e as armaduras, tratar as camadas de reboco para eliminar a causa das infiltrações, instalar pingadeiras nos brises e nas vigas horizontais, e assentar pastilhas fabricadas sob encomenda, no padrão original, em um total de 47 mil m² de revestimento.

A fachada norte, voltada para a Avenida Ipiranga, é a etapa mais cara e ainda está por vir. Em fevereiro de 2026 a Prefeitura de São Paulo repassou R$ 13,3 milhões em subsídio, o que cobre cerca de um quinto do valor; o restante continua a cargo do condomínio, que em setembro de 2026 reabriu as visitas ao terraço justamente para arrecadar fundos. A obra foi fatiada, financiada por várias fontes e sequenciada para não parar de novo.

O que levamos para as nossas obras

O Copan ensina três coisas que valem para qualquer obra de alto padrão, da casa ao edifício.

Orçamento realista é condição de início, não detalhe. O prédio parou em 1952 por falta de dinheiro e só andou quando um financiador sólido assumiu. Numa obra residencial, isso se traduz em um orçamento fechado antes de mobilizar canteiro, com margem para o imprevisível e com o cliente sabendo exatamente onde cada real está. Obra que começa com o custo em aberto costuma terminar com o escopo cortado.

Monitorar cedo custa menos do que corrigir tarde. O IPT mediu recalques desde a fundação, e por isso o condomínio sabe hoje o que são fissuras de acomodação e o que é problema. Em qualquer obra, instrumentar o que importa (fundação, impermeabilização, fachada) é uma decisão barata que evita diagnósticos caros.

Manutenção adiada vira obra de restauro. As pastilhas não se soltaram de uma vez. Houve anos de pequenas intervenções mal feitas, cada uma resolvendo um sintoma e escondendo a causa. Quando um cliente recebe uma casa, recebe também um plano de manutenção: o que inspecionar, com que critério, e o que exige um engenheiro em vez de um reparo. Essa transparência é parte da entrega, não um extra.

E há uma quarta lição, de coordenação: a restauração do Copan só anda porque alguém sequenciou fases, fontes de recurso e aprovações de patrimônio em uma ordem que funciona. Em obras menores, o princípio é o mesmo. Decisões tomadas na hora certa, com as informações na mesa, são o que separa uma obra que entrega do que foi prometido de uma que vive de remendo.

Se você está planejando uma construção ou uma reforma de alto padrão e quer começar com orçamento, prazo e manutenção pensados desde o primeiro dia, fale com a Virtù.

Fontes e leituras

Felipe Barreto
Felipe BarretoEngenheiro civil, PMP. Dirige a Virtù Engenharia, que gerencia e constrói obras de alto padrão em São Paulo. Conheça a Virtù →
